Vượt tiến độ, đóng điện hòa lưới thành công Tổ máy số 2 Nhà máy Thủy điện Ialy mở rộng
Sáng 14-12, Trung tá Lê Đình Lam, Phó trưởng phòng Trang bị Kỹ thuật (Tổng công ty xây dựng Lũng Lô), Giám đốc Ban điều hành liên danh nhà thầu gói thầu 37, Dự án Nhà máy thủy điện Ialy mở rộng cho biết, vào lúc 20 giờ 28 phút ngày 13-12, tổ máy số 2 của công trình Nhà máy Thủy điện Ialy mở rộng chính thức hòa lưới điện quốc gia, vượt tiến độ 18 ngày.
![]() |
| Trung tá Lê Đình Lam (ngoài cùng bên trái) kiểm tra công tác thi công. |
Dự án Nhà máy Thủy điện Ialy mở rộng do Tập đoàn Điện lực Việt Nam làm chủ đầu tư, là dự án trọng điểm quốc gia, được triển khai thi công xây dựng từ giữa năm 2021. Công trình Nhà máy Thủy điện Ialy mở rộng có công suất thiết kế 360MW, gồm 2 tổ máy, được Tập đoàn Điện lực Việt Nam giao Ban Quản lý dự án điện 2 là đại diện chủ đầu tư.
Liên danh nhà thầu gói thầu 37 gồm các đơn vị của Quân đội như: Tổng công ty xây dựng Lũng Lô, Tổng công ty xây dựng Trường Sơn. Các tổng công ty: Sông Đà, Vinaconex, Lilama 10.
![]() |

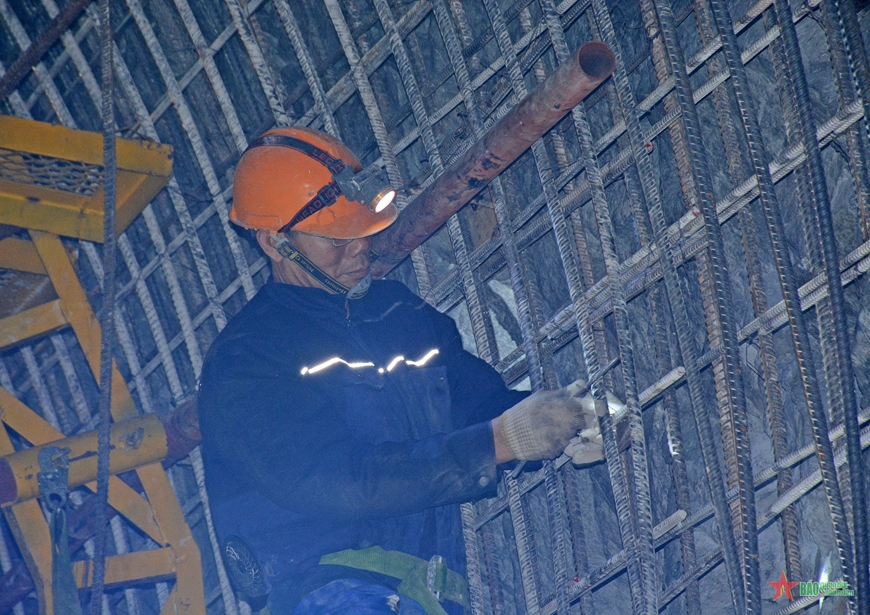

| Công nhân của Tổng công ty xây dựng Lũng Lô thi công hầm dẫn nước. |
Theo Trung tá Lê Đình Lam, dự án được triển khai trong bối cảnh gặp nhiều khó khăn như: Giai đoạn dịch Covid-19 bùng phát, giá cả vật liệu tăng cao... song được sự chỉ đạo sâu sát của Tập đoàn Điện lực Việt Nam, Ban quản lý dự án điện 2, sự phối hợp của các cơ quan, ban ngành từ Trung ương đến địa phương 2 tỉnh Gia Lai, Kon Tum và nỗ lực của liên danh các nhà thầu trong triển khai các giải pháp đồng bộ, sáng tạo, quyết liệt, bảo đảm cho công trình vượt tiến độ đề ra.
![]() |

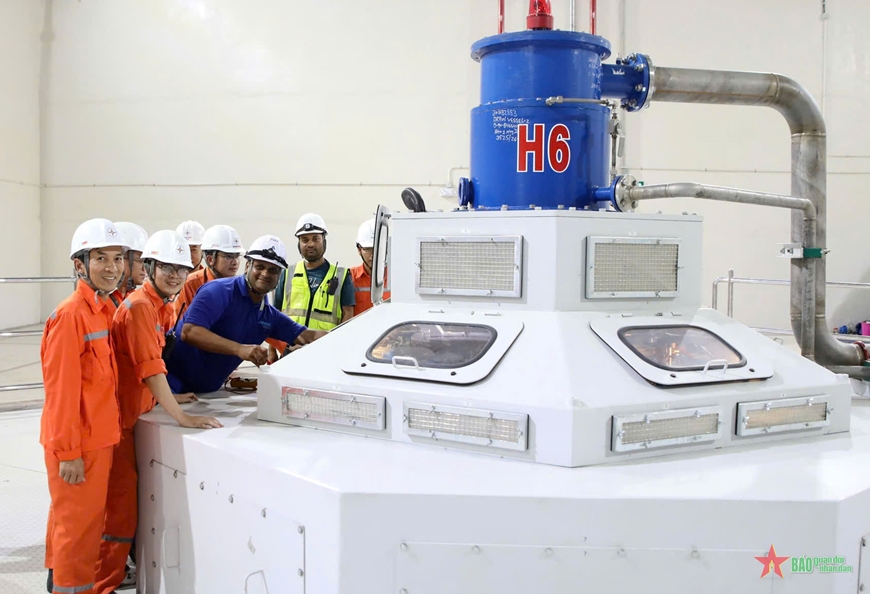

| Ông Phạm Hồng Phương, Phó giám đốc Tập đoàn Điện lực Việt Nam (thứ 3 từ trái qua) và các đơn vị, nhà thầu chỉ đạo hòa điện lưới tổ máy số 2. |
![]() |
| Niềm vui của cán bộ, công nhân các đơn vị khi tổ máy số 2 Nhà máy Thủy điện Ialy mở rộng hòa lưới điện quốc gia. |
“Nổi bật là phương án tổ hợp đồng thời Rotor tổ máy 1 và tổ máy 2, bố trí mặt bằng triển khai song song 2 tổ máy, tổ chức làm việc 3 ca trong ngày, cả thứ 7, Chủ nhật và ngày lễ. Đây được coi là "chìa khóa" giúp đẩy nhanh tiến độ phát điện tổ máy 2 ngay sau khi phát điện tổ máy 1, rút ngắn tiến độ khoảng 3 tháng so với thông thường. Trước đó, ngày 26-11-2024, tổ máy số 1 của công trình Nhà máy Thủy điện Ialy mở rộng đã hòa thành công vào lưới điện quốc gia. Và nay tổ máy số 2 hòa lưới điện quốc gia sớm 18 ngày, trong đó có đóng góp quan trọng của các đơn vị Quân đội; khẳng định trình độ, năng lực của Bộ đội Cụ Hồ trên mặt trận kinh tế, thiết thực chào mừng kỷ niệm 80 năm Ngày thành lập Quân đội nhân dân Việt Nam, 35 năm Ngày hội Quốc phòng toàn dân”, Trung tá Lê Đình Lam nhấn mạnh.
Công trình khi đi vào hoạt động sẽ tăng khả năng phát điện cho hệ thống điện quốc gia, đặc biệt là trong các giờ cao điểm; góp phần tăng cường vận hành kinh tế của toàn hệ thống; tận dụng tối ưu khả năng của nguồn nước, tăng thêm sản lượng phát điện trung bình năm khoảng 233 triệu kWh/năm. Công trình cũng góp phần giảm phát thải CO2; giảm bớt cường độ, thời gian làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa.
Tin, ảnh: NGUYỄN ANH SƠN - VŨ DUNG
Tin mới
Đội Quản lý thị trường số 4 xử phạt hành vi kinh doanh hàng hoá nhập lậu trên không gian mạng.
Đội QLTT số 4 triển khai Công văn số 3878/UBND-THKT ngày 05/6/2026 của UBND tỉnh, tiếp tục thực hiện Công văn số 294/QLTTHCNVTH ngày 05/6/2026 về việc triển khai công tác đấu tranh chống hàng giả và lừa đảo trên không gian mạng.
Đội Quản lý thị trường số 2 xử phạt 04 cơ sở kinh doanh phụ tùng xe máy giả mạo nhãn hiệu HONDA, YAMAHA, KEIHIN
Thực hiện chỉ đạo của Lãnh đạo Chi cục Quản lý thị trường (QLTT) về tăng cường kiểm tra, kiểm soát thị trường, đấu tranh chống hàng giả và xâm phạm quyền sở hữu trí tuệ, từ ngày 31/7 đến ngày 24/8/2026, Đội QLTT số 2 phối hợp với Công ty Luật TNHH Phạm và Liên danh tiến hành kiểm tra, xử lý các cơ sở kinh doanh phụ tùng xe máy có dấu hiệu giả mạo nhãn hiệu trên địa bàn. Qua kiểm tra, đơn vị đã phát hiện 04 cơ sở vi phạm; ngày 24/8/2026, Đội QLTT số 2 ban hành quyết định xử phạt vi phạm hành chính đối với 04 cơ sở, với tổng số tiền phạt hơn 20 triệu đồng và buộc tiêu hủy hơn 160 sản phẩm giả mạo các nhãn hiệu HONDA, YAMAHA, KEIHIN.
Lạng Sơn: Phát hiện phương tiện vận chuyển thực phẩm không có hóa đơn, chứng từ hợp pháp
Thực hiện công tác quản lý địa bàn, kiểm tra, kiểm soát thị trường và đấu tranh chống buôn lậu, gian lận thương mại và hàng giả, Đội Quản lý thị trường số 6, Chi cục Quản lý thị trường tỉnh Lạng Sơn đã kịp thời phát hiện phương tiện vận chuyển thực phẩm nhập khẩu không có hóa đơn, chứng từ hợp pháp.
Cao Bằng: Tạm giữ hơn 7,6 tấn bột bún không rõ nguồn gốc xuất xứ
Ngày 25/8/2026, Ban Chỉ đạo chống buôn lậu, gian lận thương mại và hàng giả tỉnh Cao Bằng cho biết, Đội Quản lý thị trường số 1, Chi cục Quản lý thị trường tỉnh Cao Bằng phối hợp với tổ công tác liên ngành số 1 kịp thời phát hiện, ngăn chặn vụ vận chuyển hơn 7,6 tấn bột bún không rõ nguồn gốc xuất xứ.
Ghi nhận 3.000 ca mắc tay chân miệng mỗi tuần, Bộ Y tế khuyến cáo biện pháp phòng bệnh
Theo hệ thống giám sát bệnh truyền nhiễm, gần 9 tháng đầu năm 2026, cả nước ghi nhận gần 100.000 trường hợp mắc bệnh tay chân miệng, cao hơn 2,5 lần so với cùng kỳ năm 2025.
Bệnh viện Quân y 103 tổ chức hội thảo khoa học chuyên ngành tim mạch
Ngày 25-8, Bệnh viện Quân y 103 (Học viện Quân y) tổ chức Hội thảo khoa học quốc tế chuyên ngành tim mạch năm 2026, với chủ đề: “Cập nhật tiến bộ mới trong cấy máy tạo nhịp tim”.
